三重県四日市市で、セットバック(道路後退)にかかる支障木の抜根を承りました。伐採ではなく、根ごと掘り起こす仕事です。掘ってみると根だけで2t近くありました。切り株を残す場合と根ごと抜く場合で、何が変わるのかを施工データとして残します。

四日市市 抜根の施工データ
| 場所 | 三重県四日市市 |
|---|---|
| 依頼の理由 | セットバック(道路後退)にかかる支障木の撤去 |
| 工種 | 抜根(根ごと掘り起こす) |
| 掘り出した根の量 | 合計で2t近く |
| 現場で出たこと | 土壌が予想外に緩い/水路と同じ高さで水が湧く |
| 対応 | 砕石を足しながら慎重に埋め戻し |
| 使用機材 | 重機/ダンプ |
切り株を残すか、根ごと抜くか
木を伐ると、地面には切り株と根が残ります。ここから先は跡地を何に使うかで分かれます。
| そのあとどうしたいか | 選ぶ工事 |
|---|---|
| 同じ場所に新しく木を植えたい | 抜根 |
| フェンス・駐車場・構造物を作りたい | 抜根 |
| 道路後退や境界の都合で地面を空ける必要がある | 抜根 |
| 景観だけ整えばよい/費用を抑えたい | 伐採+根枯れ処理 |
あとから抜きたくなると、重機を入れ直す分だけ割高になります。だから見積りの段階で、そのあとをどうしたいかを伺っています。
切り株を残す場合にやっていること
切り株をそのまま置くと、根が生きているあいだはひこばえと呼ばれる新芽が何度も出てきます。数年後にまた木になっていた、ということが起きます。
それを抑えるために、切り口に除草剤を塗る根枯れ処理をします。剪定屋空でやっていることは3つです。
- 薬剤の量は株の直径に合わせて決める/多ければよいものではありません。周りの草木に影響が出ます
- 雨のタイミングを見る/塗った直後に降ると流れてしまいます
- 萌芽力の強い樹種は特に処理する/コナラやクヌギは、放っておくとよく吹き返します
根が枯れきるまでには年単位の時間がかかり、そのあいだに切り株は少しずつ腐って土に還っていきます。費用は抜根よりかなり抑えられます。急がない場所なら、こちらで十分なことも多いです。
抜根で出てくるもの

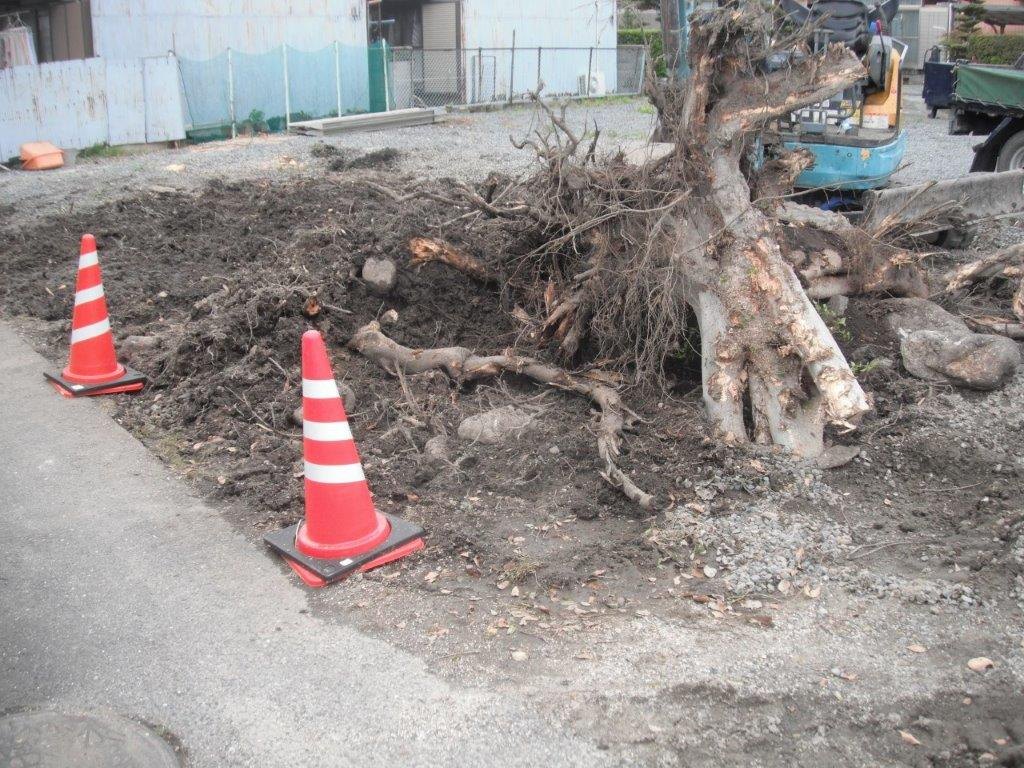

この現場では、全部合わせて根だけで2t近くありました。地上の木を見ているときには、これが地面の下にあるとは思いにくい量です。
抜根の費用が伐採より上がることがあるのは、この量を掘り出して、運び出して、処分するからです。
掘ってみないと分からないこと
この現場では、掘り始めてから土壌が予想以上に緩いことが分かりました。近隣の方に伺うと、水路と同じ高さで水が湧いてくる土地とのことでした。

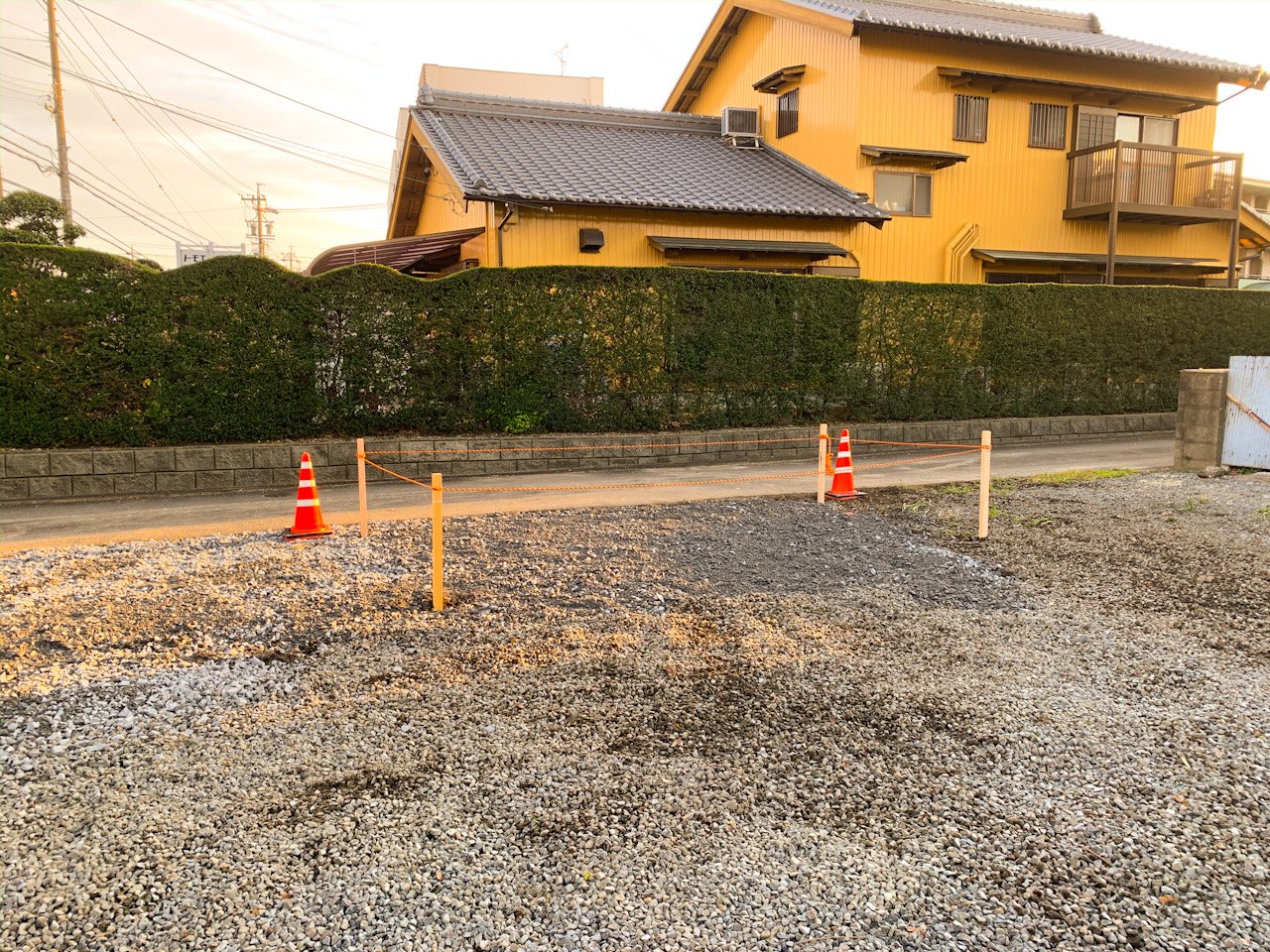

重機やダンプがはまる心配があったため、急遽、砕石を足しながら慎重に埋め戻しています。抜いて終わりではなく、そのあと人や車が乗る地面に戻すところまでが抜根です。
見積りの時点では地面の中は見えません。掘ってから変わることがあるのは、この工事の性質です。気づいた時点でお伝えして、進め方を相談させていただいています。
よくあるご質問
Q. 切り株はそのままにしておくと問題がありますか。
新しく木を植えたい場所、構造物を立てたい場所では支障になります。景観だけの問題であれば、根枯れ処理をしてそのままにされる方もいらっしゃいます。
Q. 根枯れ処理は必ず必要ですか。
必須ではありません。ただし萌芽力の強い樹種は、処理をしないと数年後にまた大きくなります。
Q. 伐採してから、あとで抜根を頼めますか。
できます。ただし重機を入れ直す分、最初からまとめて行うより費用は上がります。
Q. 掘ったら見積りと変わることはありますか。
地面の中は事前に見えないため、土質や水の状況で手順が変わることがあります。その場でお伝えして、ご相談してから進めます。
伐採のほうの事例
倒す方向が取れない立ち枯れの木を、クレーンで吊りながら下ろした事例です。
四日市市の伐採|倒す方向が取れない立ち枯れコナラをクレーンで下ろす
剪定屋空は四日市市のほか、鈴鹿市・桑名市・亀山市・津市・いなべ市・菰野町などでも樹木の伐採と抜根を承っています。切り株をどうするか迷われているときも、ご相談ください。
